2023年计划实施四期工程,主要建设内容为对解放街、建设路、一中西巷、人民路的排水管道更换及道路更新,改造污水管道2.4公里,改造雨水管0.78公里,道路更新2.4公里;五期工程计划于2024年实施,目前已提前开工实施,主要建设内容为对育红街(胜利路-团结路)、长春街(团结路-前进路)的排水管道更换及道路更新、部分泵站设施更新,改造污水管道1.23km,改造雨水管道1.264km,道路更新1.24km,。

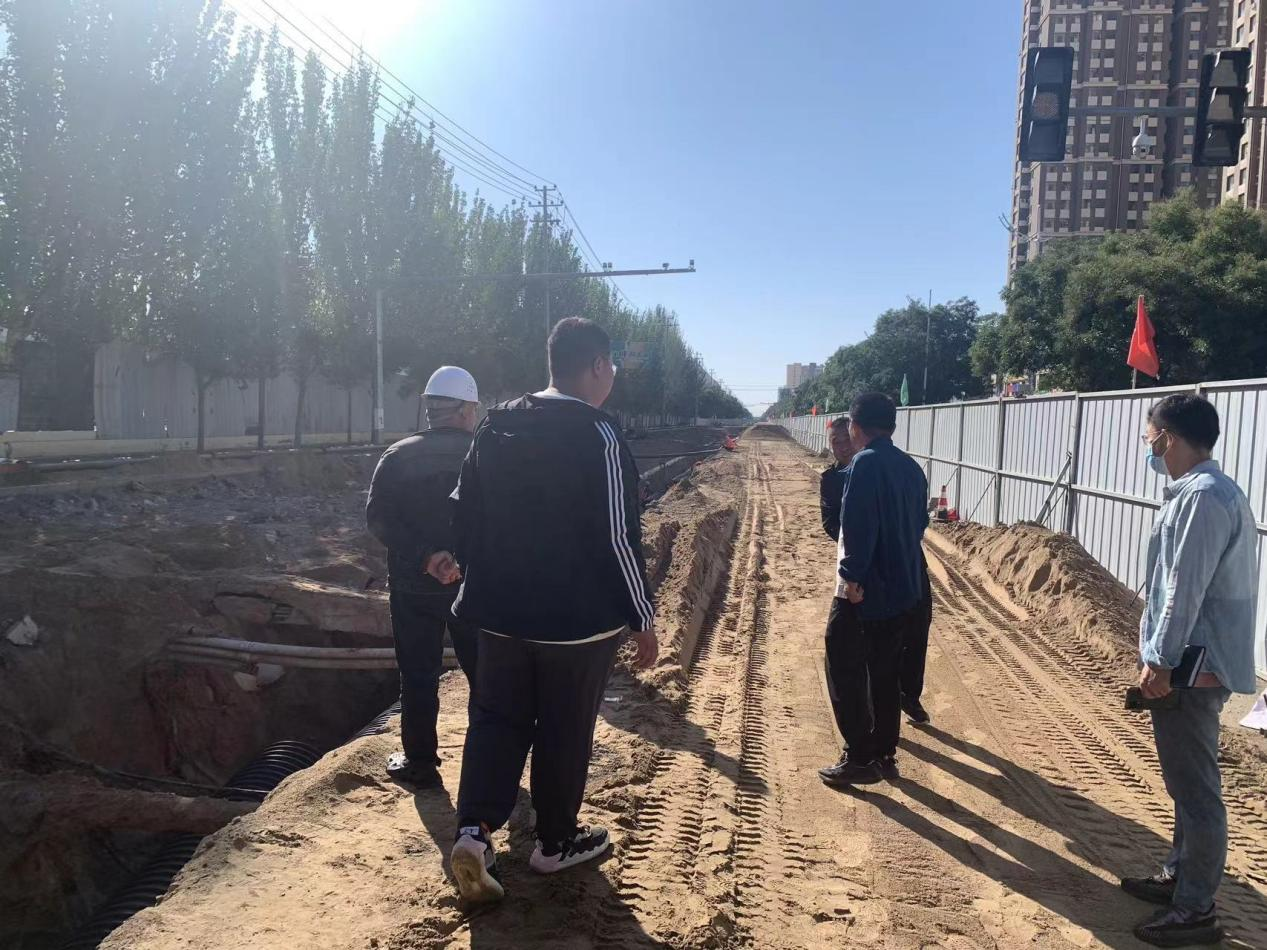

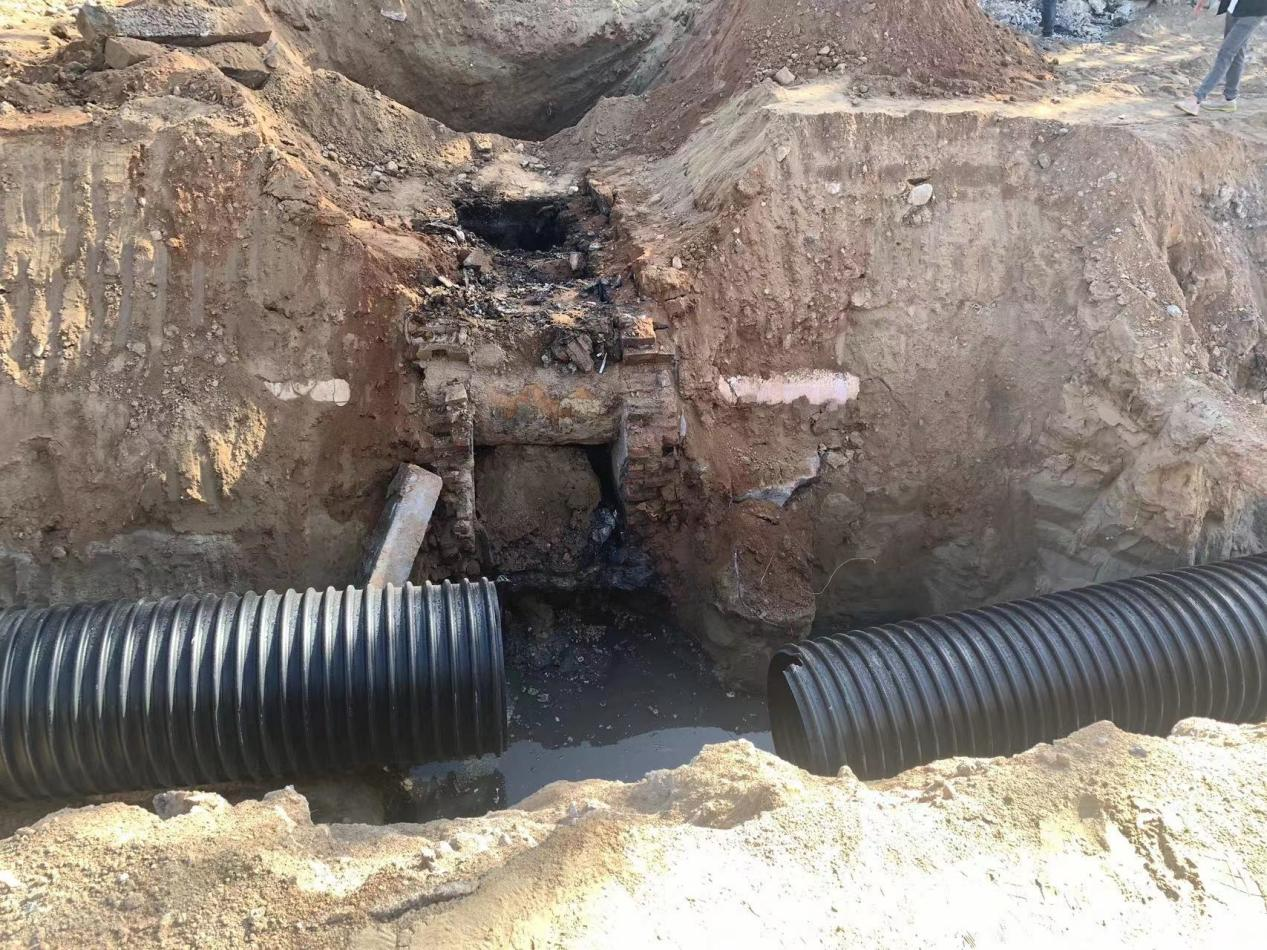

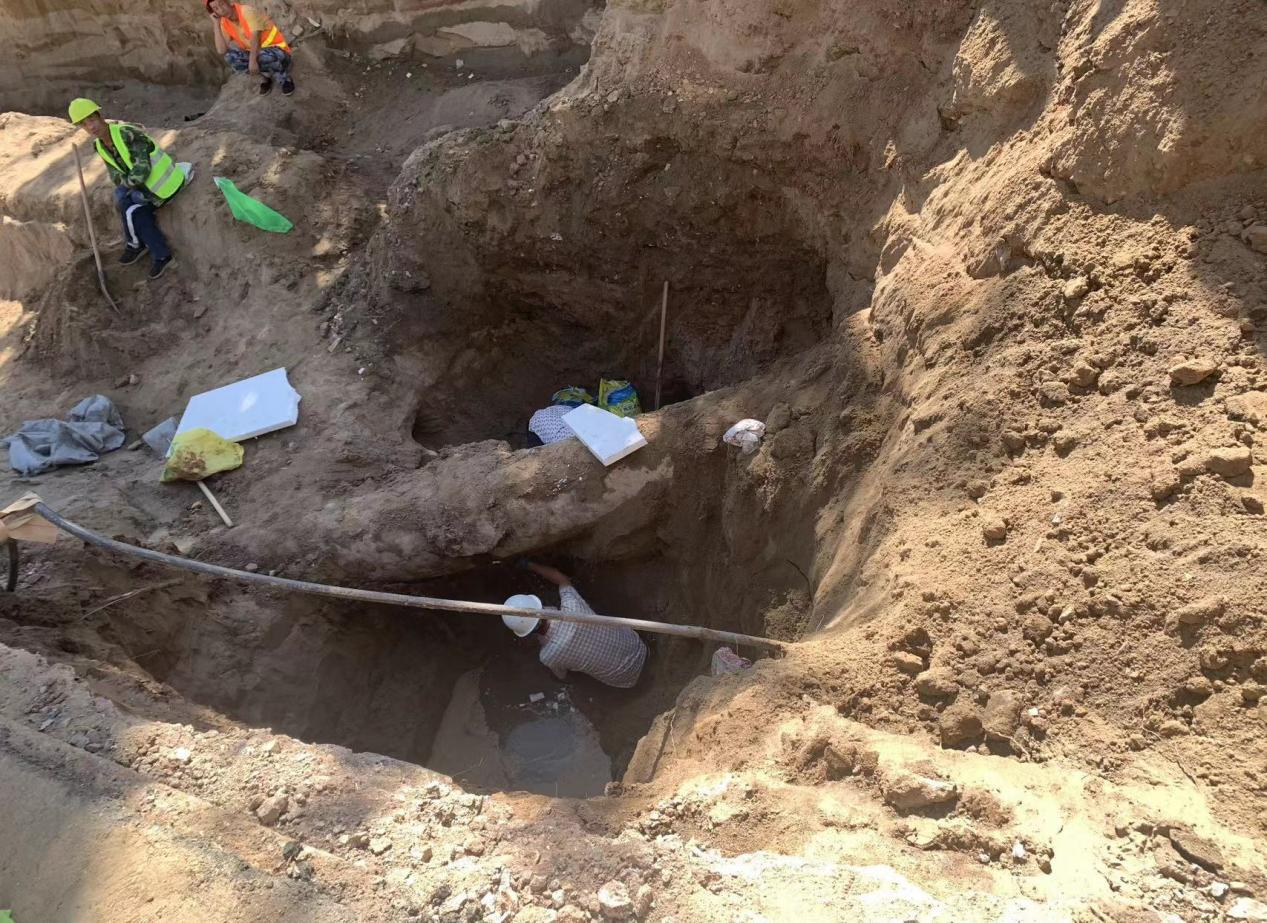

建设路总长800余米,目前已完成700余米建设,剩余70余米污水管网未做,但在建设路与利民街交叉路口目前存在管道交叉矛盾问题,目前正在协调解决。

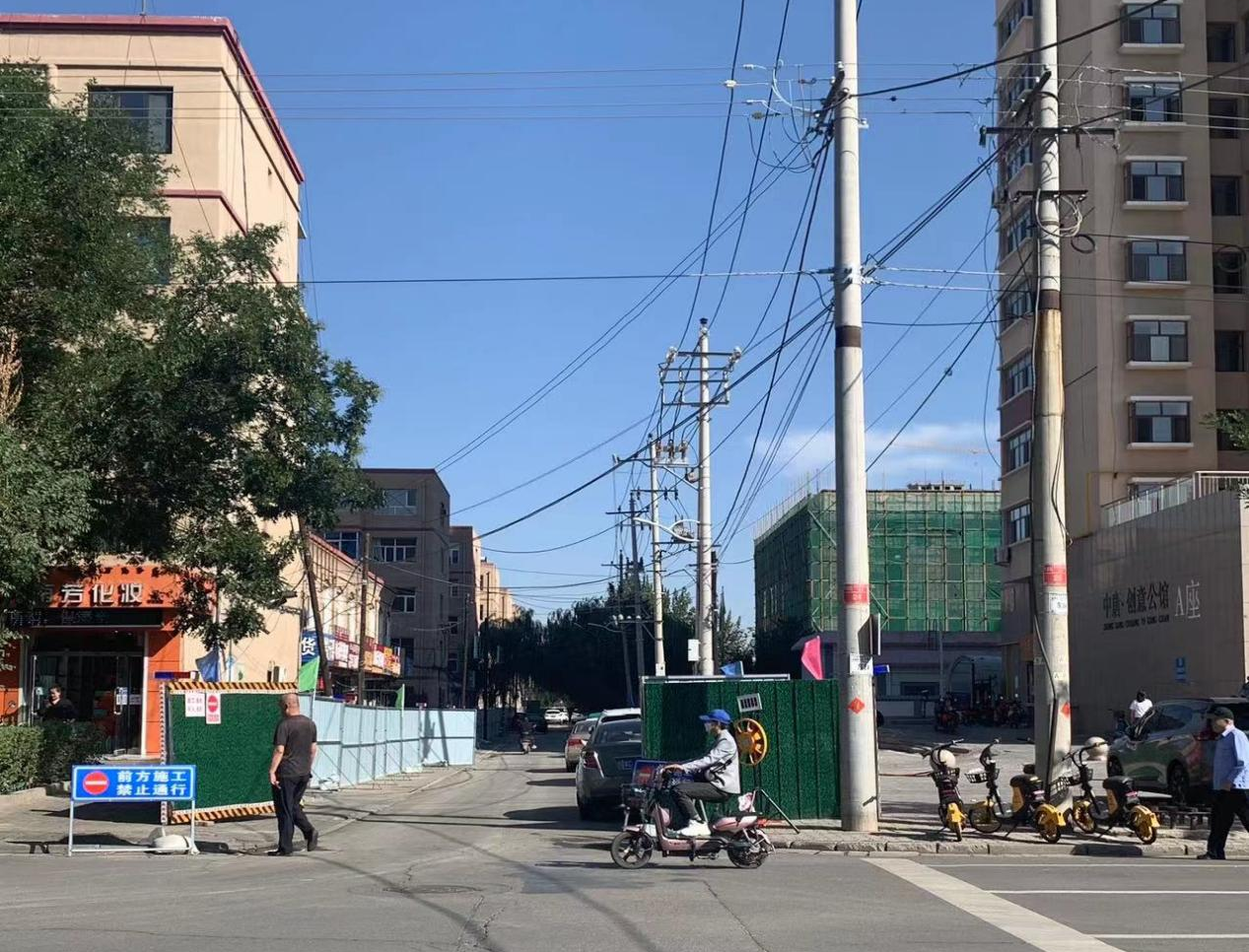

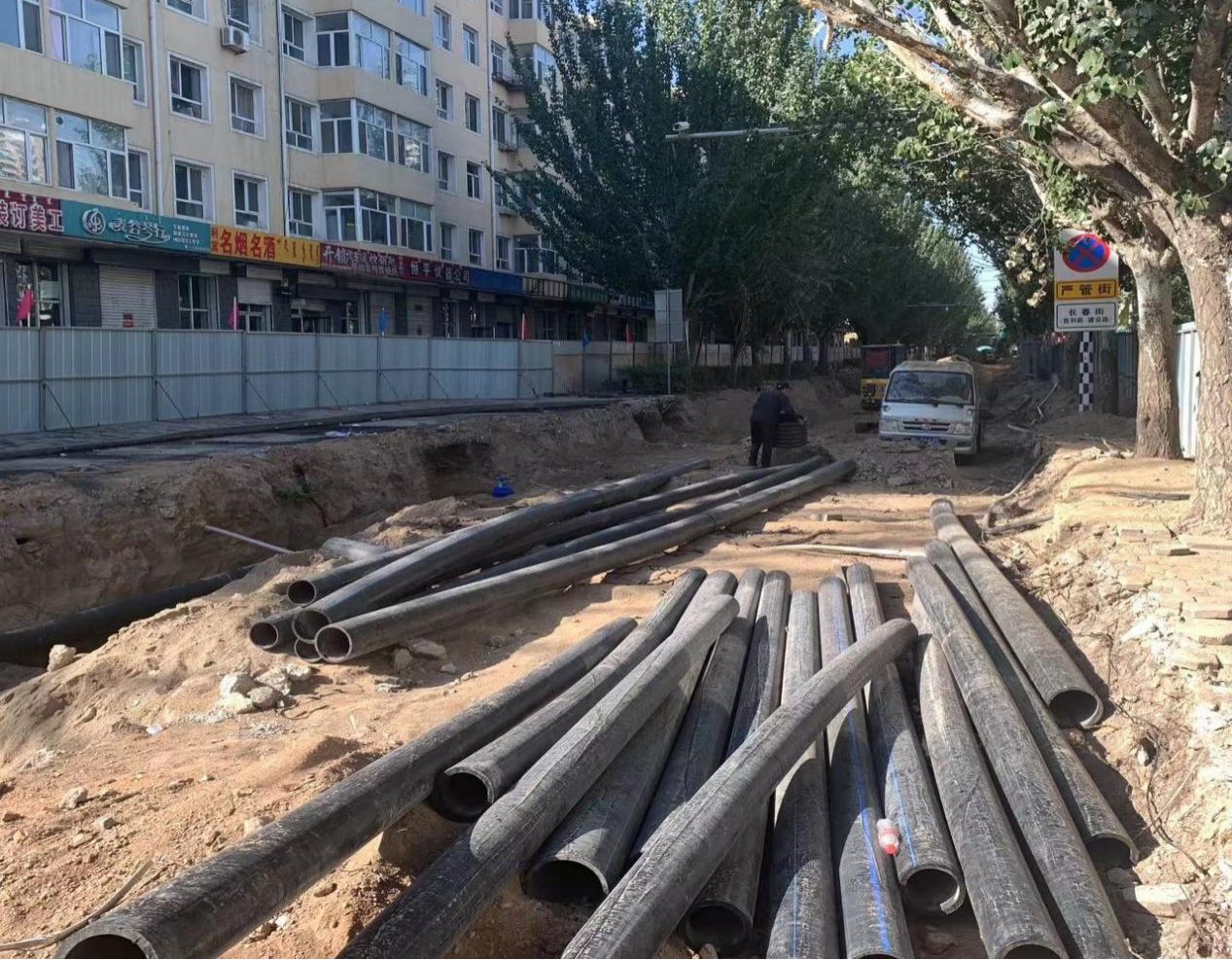

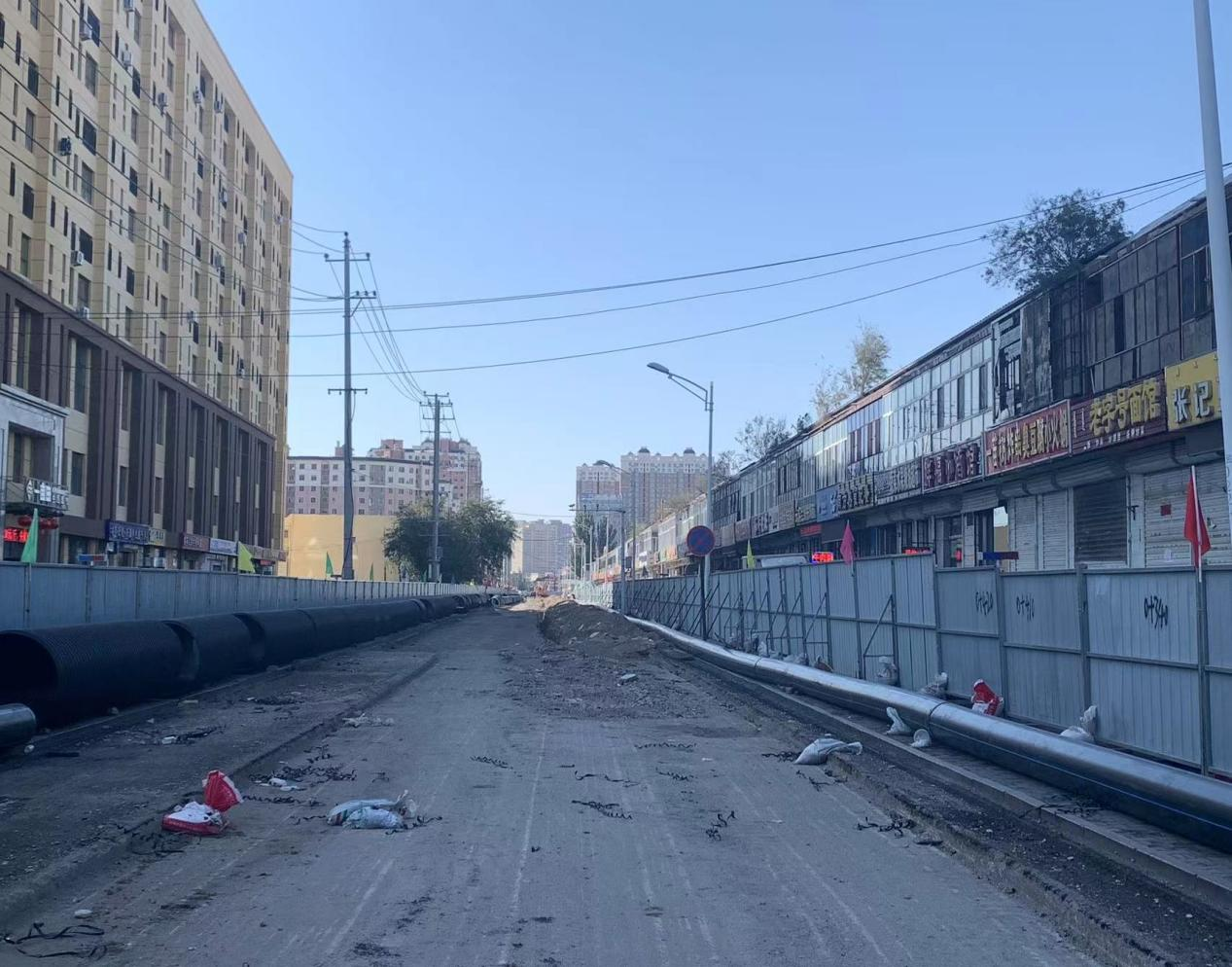

解放街目前正在铺设污水、雨水管网,预计10月20日左右通路。

长春街目前正在铺设雨水管网、污水管网、自来水管,计划11月左右通路。
人民路总长400余米,目前已建立围挡。

一中西巷总长500余米,目前已建立围挡,下一步计划破路。

育红街正在进行雨水管铺设、污水管铺设。
解放街和建设路施工段预计10月20日具备通行条件。
